点击右上角微信好友
朋友圈
请使用浏览器分享功能进行分享
日前,随着乌苏750千伏变电站三期扩建工程7561断路器闭合,750千伏凤苏II线带电成功,标志着凤凰-乌苏II回750千伏输变电工程正式投运。
凤凰-乌苏II回750千伏输变电工程是伊犁-博州-乌苏-凤凰Ⅱ回750千伏输变电工程的一部分。工程起自750千伏凤凰变电站,止于750千伏乌苏变电站,线路长度约166.097千米,新建铁塔362基,工程动态投资85853万元,于2021年6月20日开工建设。投运后,将有效提高伊犁至乌昌负荷中心的送电能力,保障电力可靠送出,满足自治区电网负荷需求,实现跨地州能源资源优化配置,提升新疆电网稳定运行水平,为新疆经济发展和社会稳定提供可靠保障。
工程全线跨越较多,不仅跨越独山子大峡谷,还跨越玛纳斯河、兰新铁路及多条公路,安全风险高、建设难度大。
独山子大峡谷是国家AAAA级旅游景区,峡谷呈南北走向,长约20千米、谷宽800-1000米,深度可达200米。建设中考虑到峡谷两端距离长、跨度大,为确保输电线路建成后离地安全距离及线路下方220千伏及以下电力线路的安全运行,工程在峡谷两侧采用高92.4米、重127.07吨的“超高”“超重”输电铁塔,这两基塔的高度和重量是其他铁塔的2倍。

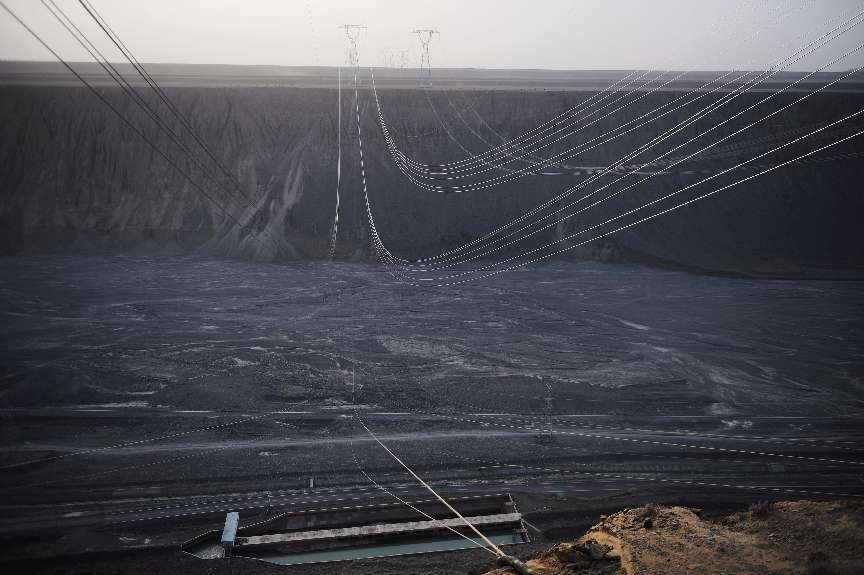

峡谷内跨越地段峡谷深度达192米,跨域档距1346米,峡谷底部有县道1条、220千伏及以下电力线路3条。受跨越档距大、能见度差,且绳索在瞬间的弧垂变化量大,加之风力影响,导线架设面临着放线工期长、精确性要求高,架线施工综合难度大等挑战。
“为保证谷底电力线路、公路不受输电线路施工影响,我们多次到现场踏勘测量,经反复对数据核算论证,决定改变以往附加横担和承载索封通网的方式,充分利用峡谷高差,采用峡谷顶端对峡谷底部地对地封网形式,以此减少‘狭管效应’带来的风力影响,增强封网的稳定性,最大限度保障电力线路及公路不受影响。”工程业主项目副经理王伽介绍。
工程线路跨越的玛纳斯河位于天山以北,是一条内陆河流,发源于天山北麓依连哈比尔尕山脉,全长324千米、宽约600米、深1.5千米。由于玛纳斯河床由细沙和粉土组成,极易被水流冲刷带走,同时主槽弯曲主流不稳,易发生左右摆动,会对铁塔基础稳定性带来极大影响。
“为确保铁塔基础稳定和后期工程安全运行,我们将铁塔基础深度增加至21米,采用承台群桩基础型式,增加整体稳定性。”工程项目管控专责吴涛说。
考虑到工程跨越线路长度达到1177米,为确保工程线路与河面的安全距离,工程将铁塔高度增加到125米,形成弧垂落差达96米。该高度相当于25层楼房高,最大坡度大于30度,导线高温设计弧垂最低点距玛纳斯河百年一遇洪水位17.7米。

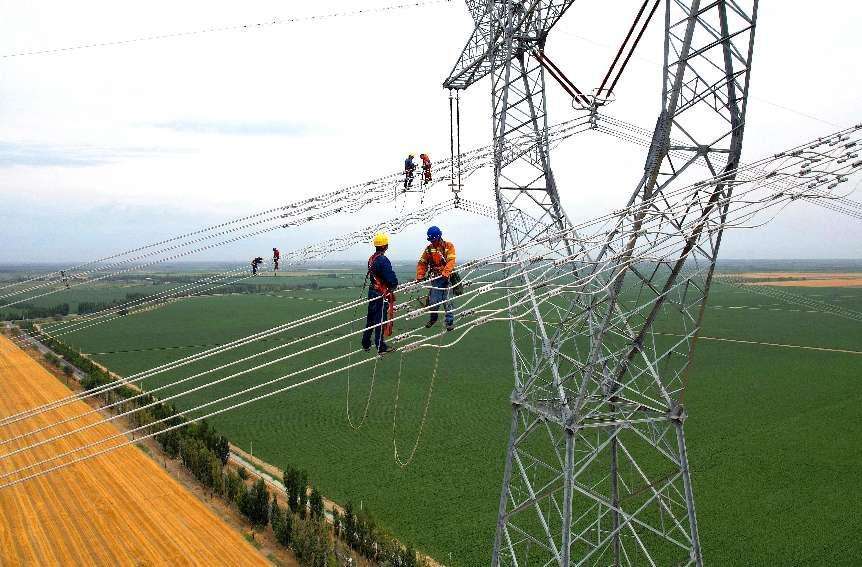

同时,工程线路还跨越兰新铁路、连霍高速及312国道。为不影响交通运输,工程采用搭设钢管跨、附加横担、对地封网等方式开展跨越施工,同时增加高空施工作业力量,跨越点进行24小时不间断守护,并投入实时图像和数据接收、监测的智能牵张设备提高施工效率、降低安全风险,保证跨越施工顺利进行。

乌苏750千伏变电站扩建工程需面对停电接火的风险。考虑到现场多个作业面同时进行,高峰期时间58人6台吊车同时作业,工程业主项目部组织参建单位梳理接火方案,压降风险,确保计划能够刚性执行,安全措施有效落地。进行现场管控、规避人员交叉作业,为工程整体送电打下良好基础。
下一步,国网新疆电力有限公司将全力组织做好伊犁-博州-乌苏II回750千伏输变电工程的验收消缺、做好工程参数测试、保护联调等工作,确保工程按期投运,为北疆经济发展提供安全可靠的电力供应奠定基础。
(光明日报全媒体记者李慧、尚杰、赵明昊、王艺钊 通讯员吴涛、李俊、李占春)
